水电八局承建的柬埔寨斯伦河(二期)项目成功截流

发布日期:2016/03/28        来源:        浏览次数:

[摘要]斯伦河项目(二期)是水电八局国际公司第一个风险抵押承包项目,自开工以来,项目部以设计优化为龙头,在保证工程质量、安全的前提下,最大限度的降低经营成本和缩短施工工期。

斯伦河项目(二期)是水电八局国际公司第一个风险抵押承包项目,自开工以来,项目部以设计优化为龙头,在保证工程质量、安全的前提下,最大限度的降低经营成本和缩短施工工期。原设计坝线为折线方案且泄洪闸布置在河床上,需要两期截流才能实现全工期施工导流。项目部通过详细的地质勘测,根据现场实际地形地貌,将原方案调整为直线方案且将泄洪闸布置在河床右侧漫滩上,这样一期截流就能实现全工期施工导流,直接将工期缩短了近半年时间。

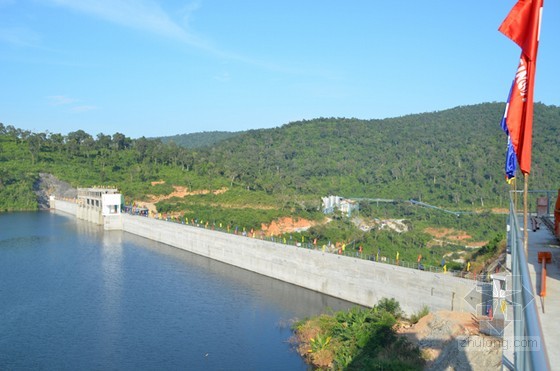

当天的斯伦河(二期)项目截流施工现场彩旗飘扬、机器轰鸣,参建员工个个兴高采烈见证了成功截流的壮举。项目的成功截流,是继溢流坝贯通后又一关键节点目标,标志着斯伦二期工程已经进入施工的攻坚阶段,为整个项目提前竣工创造了条件。
